区域能耗,发电效率!广西百万千瓦二次再热机组投运 |
|
点击次数:974 更新时间:2022-10-20 |
|
10月1日18时00分 国能广投北海发电有限公司1号机组 一次通过168小时满负荷试运行 机组能耗水平达到广西燃煤机组 发电效率达到水平 广西百万千瓦大容量、高参数 二次再热燃煤发电机组 正式投入商业运营

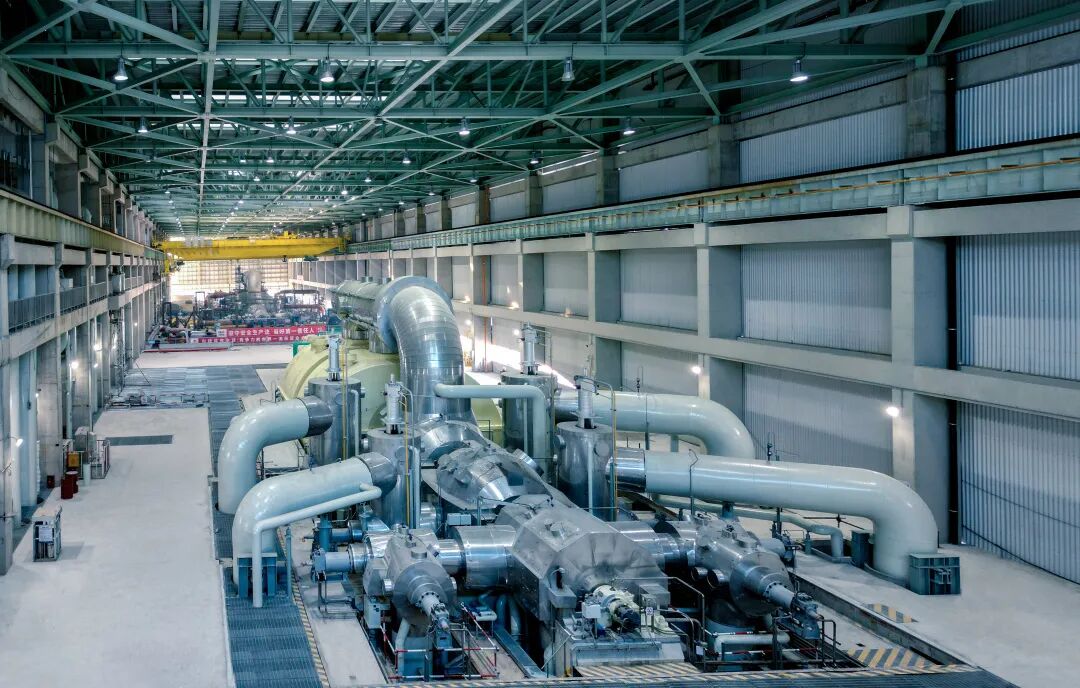

项目位于广西自治区北海市铁山港工业园区,是广西能源发展“十四五"规划重点支持的沿海优质煤电项目和国家能源集团“四重一要"重点工程,一期建设2台100万千瓦超超临界二次再热燃煤发电机组、2座10万吨级泊位码头、年储运能力1000万吨的配煤堆场以及铁路专用线。2021年,2号泊位后方65万吨燃煤堆场列入中央煤炭储备基地建设项目,成为服务国家能源安全战略的重要项目。 项目以建成“时代特征、集团特色、项目特点的滨海花园电厂,综合能源基地,智能智慧企业"为目标,打造成集火、风、光发电与煤炭储运一体的综合性大型能源基地。 电厂项目采用国内技术的大容量、高参数二次再热燃煤发电机组,设计供电煤耗262.89克/千瓦时,发电效率达到国内燃煤机组水平。 取消油区、氨区、制氢站,全厂无重大危险源,实现本质安全。 湿法脱硫改海水脱硫,节约了投资,运维更加方便,无固废排放,是沿海区域第一个实现海水脱硫工艺流程的电厂。 负荷满足电网调度要求,汽水品质合格、各轴承振动水平达到优良水平,机组运行平稳。 电气保护投入率100%、热控保护投入率100%、仪表投入率100%。 实测烟尘排放浓度为0.56毫克/标准立方米、二氧化硫排放浓度为2.8毫克/标准立方米、氮氧化物排放浓度为22.15毫克/标准立方米,远低于国家超低排放标准。 机组投产可进一步满足广西电力负荷增长需求,优化广西电源结构,缓解广西供电压力。北海项目的高质量建设为保障能源安全,支持广西经济社会发展,服务构建西部陆海新通道能源合作走廊,建设国家综合能源基地战略部署提供有力保障,为建设新时代中国特色社会主义壮美广西贡献坚实可靠的央企力量。

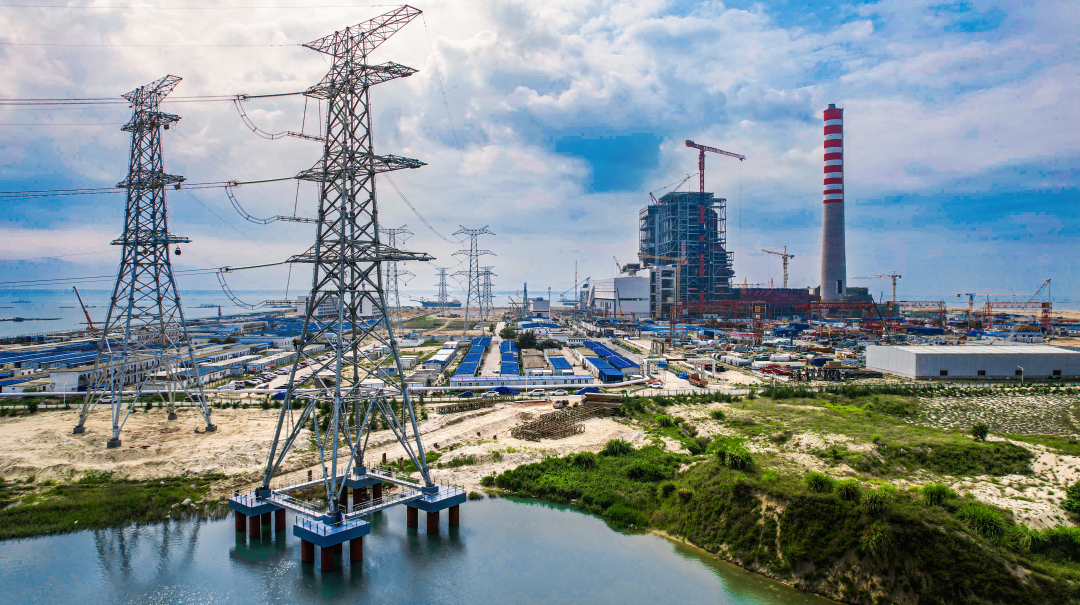

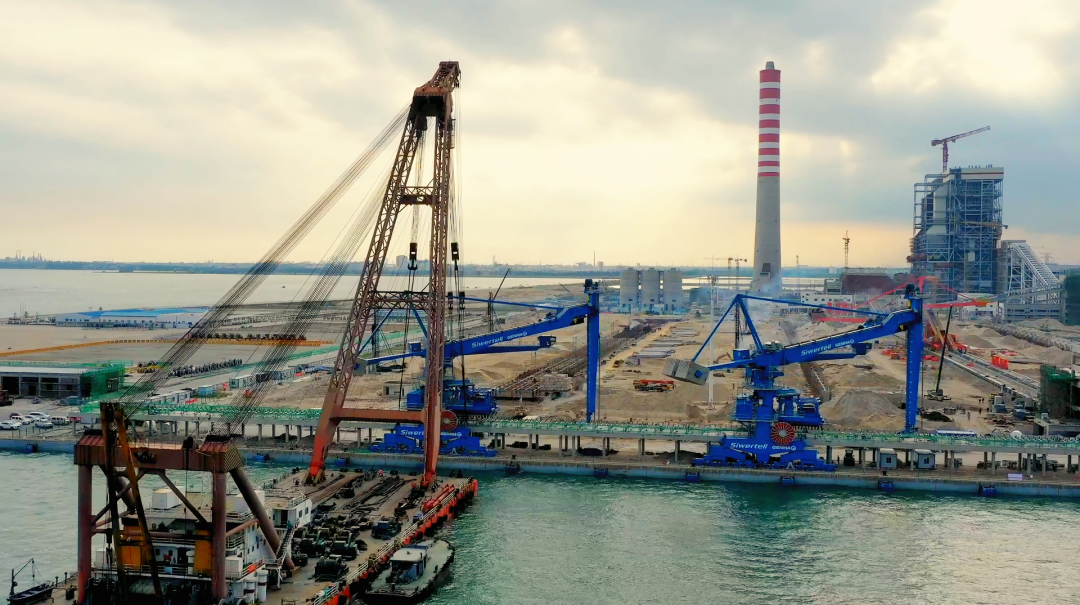

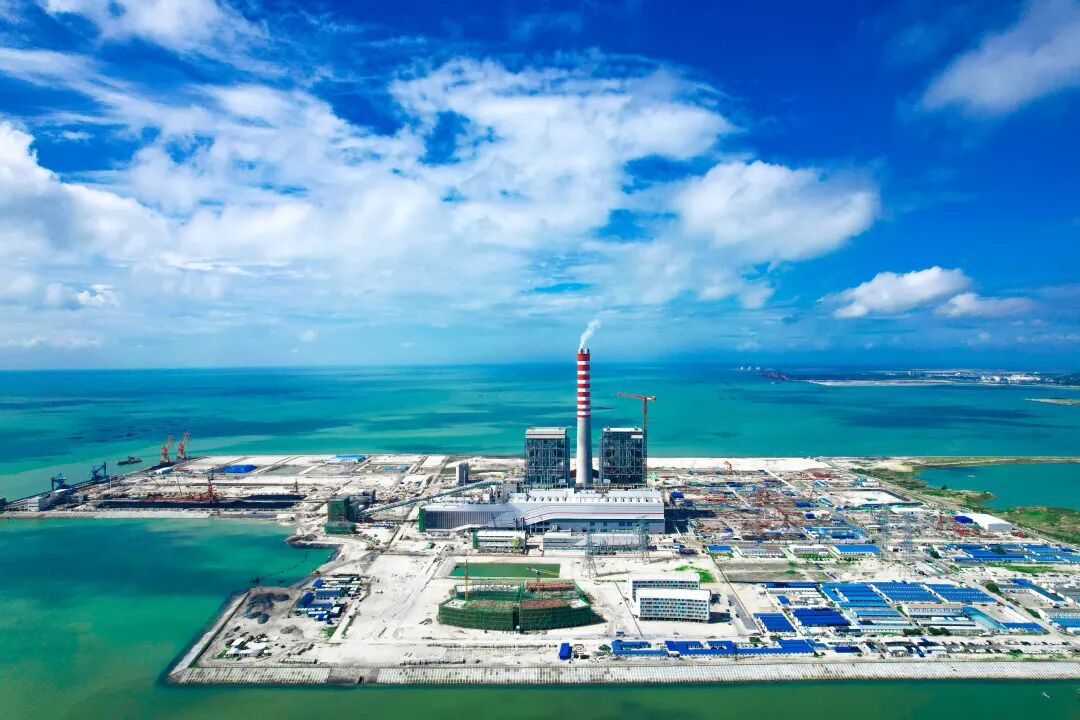

自2020年10月1日 项目复工建设以来 经过24个月的协作奋战 克服疫情、设备到货晚 天气影响等不利因素 全力以赴推进项目进度 先后完成锅炉水压试验、厂用电受电等 “八个一次成功" 按期投产
|
|
|
